从Chifa到蔡李佛拳:中国与拉美百年交往中的广东元素

独家视频丨礼兵就位 迎候习近平主席到访

丁薛祥出席世界领导人气候行动峰会并致辞

主播说联播丨“from China to Peru”,那么远,这么近!

故宫国宝遇香港非遗 深圳读书月展现“深港联动”文化魅力

“中国科技第一展”今开幕 全方位展示世界高新技术发展趋势

国家重点工程金沙江巴塘水电站顺利完成大江截流

发布时间:   来源: 中新网

       中新网四川新闻12月28日电 (汤雁 孙凤伟)28日,金沙江巴塘水电站顺利完成大江截流。

  据悉,巴塘水电站位于“三区三州”深度贫困区四川巴塘县与西藏芒康县境内的金沙江干流上,是金沙江上游川藏段梯级电站13级梯级规划中的第9级。巴塘水电站是“十三五”中央支持西藏经济社会发展的重大项目、国家“西电东送”接续基地的重要内容、国家西南水电基地建设重点工程,总装机容量75万千瓦,动态总投资102.63亿元,计划2023年5月首台机组投产发电。

巴塘电站效果图。
巴塘电站效果图。

  近年来,金上公司贯彻落实中央建设生态文明的战略部署和党的十九届五中全会精神,以基地式、规模化全面推进金沙江上游川藏段水电和沿江风光电开发,加快建设国家级大型风光水储示范基地,助力实现“碳达峰”“碳中和”目标。目前,苏洼龙、叶巴滩、巴塘、拉哇四级电站共619万千瓦正在建设,苏洼龙电站计划2021年底投产发电;首批330万千瓦光电项目正在备案,预计将建成全球最大光伏电站。规划到2035年,运行总装机达到3000万千瓦。巴塘水电站的成功截流,是继2017年苏洼龙水电站大江截流、2019年叶巴滩水电站大江截流之后,金上公司项目开发建设实现的又一个重大节点目标。

  电站建设中,在2018年金沙江白格堰塞湖险情中,精心组织抢险救灾,迅速完成灾后重建。2020年新冠肺炎疫情发生后,公司全面落实疫情精准防控、常态化防控措施,实现疫情“零输入、零疑似、零感染”,第一时间开展复工复产“春风行动”,分批次、点对点、包专车,有序组织施工人员返岗复工,4月份电站施工强度就恢复到正常水平。

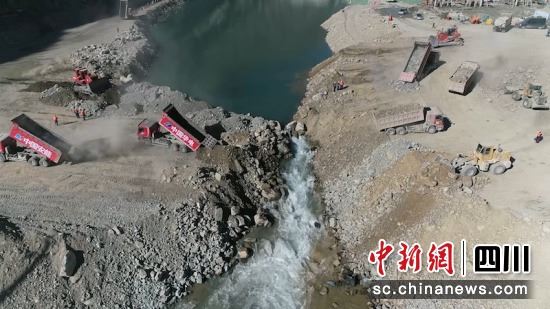

巴塘水电站大江截流。孙凤伟 摄
巴塘水电站大江截流。孙凤伟 摄

  为克服白格堰塞湖自然灾害、新冠肺炎疫情等不利因素影响,确保2020年按期导流并完成大江截流,金上公司坚持“目标不变、加大力度”,合理加大施工资源投入,科学高效组织工程建设。针对复杂地质条件、强卸荷下的高边坡开挖支护及特大型隧洞混凝土衬砌施工等难题,华电金上公司以创建一流精品工程为目标,组织施工单位,采取优化台车设计、创新混凝土工法等措施,总长808米、宽12米、高14米的导流洞仅用3个月就完成衬砌,特大型隧洞工程边顶拱混凝土衬砌最快速度达14仓/台车·月,衬砌速度国内罕见,衬砌质量达到了国内同类型工程一流水平,衬砌混凝土未出现裂缝,受到水电质监总站专家高度评价。通过不懈努力,最终夺取疫情防控和复工复产“双胜利”,在年初受疫情影响较大的情况下,如期实现了大江截流目标。

  巴塘水电站建设中,全面践行“在保护中开发、在开发中保护”的理念。为了保护鱼类产卵地和栖息地,设计时专门调整导流洞和泄洪洞出口位置,放弃开采天然砂石料场,采用开挖料作为人工骨料和上坝材料。2020年9月,巴塘水电站首次放流短须裂腹鱼、长须裂腹鱼及四川裂腹鱼等11万尾,在国内水电站建设中率先实现截流前实施增殖放流。

  巴塘水电站大江截流后,即将进入主体工程施工新阶段,华电金上公司朝着建设国家级大型风光水储示范基地的宏伟目标又迈出了新的步伐。(完)

上一篇:中国广东怀阳高速开通
下一篇:山水画廊秀美巴中:书写红色老区奋进蝶变壮丽画卷

首页   |

Copyright © http://www.khci.vip/ 英国富中传媒 版权所有
